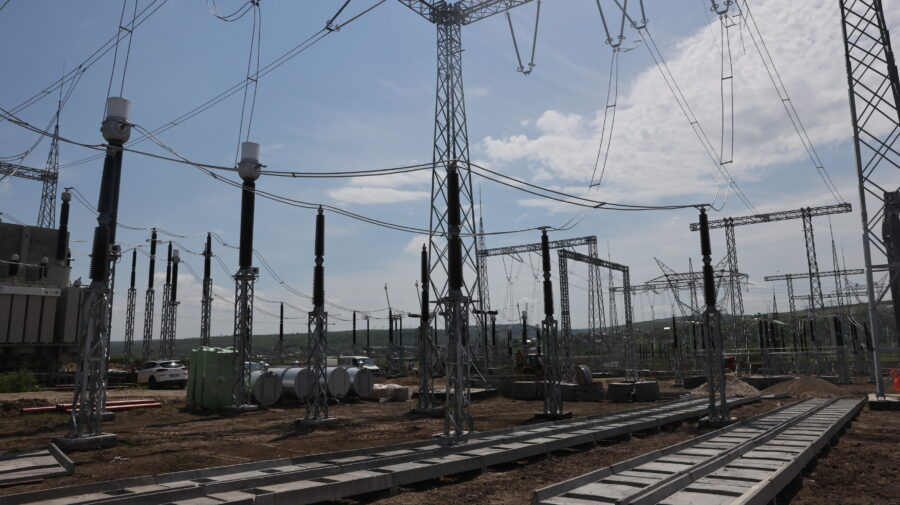

Lucrările la Stația Electrică Chișinău, parte a proiectului strategic al Liniei Electrice Aeriene 400 kV Vulcănești–Chișinău, trebuie finalizate până la sfârșitul lunii iunie, iar contractorul riscă penalități de 10% din valoarea contractului dacă termenele asumate nu vor fi respectate. Despre aceasta a anunțat ministrul Energiei, Dorin Junghietu, care a efectuat o vizită de lucru la Stația Electrică Chișinău pentru a verifica progresul lucrărilor și respectarea termenelor de execuție.
Oficialul a cerut finalizarea până la sfârșitul acestei luni a elementelor critice necesare pentru energizarea stației, subliniind că întârzierea lucrărilor afectează lansarea oficială a proiectului de independență energetică a Republicii Moldova.
Potrivit responsabililor de proiect, la Stația Electrică Chișinău continuă amenajarea canalelor pentru cabluri, lucrările la traversările subterane și finalizarea asamblării containerului tehnic.
În paralel, la Stația Electrică Vulcănești au fost deja instalate toate echipamentele majore și conectate circuitele primare, iar în perioada următoare urmează conectarea circuitelor secundare la echipamentele de protecție.
Linia Electrică Aeriană 400 kV Vulcănești–Chișinău are o lungime de 157 de kilometri, traversează opt raioane și 35 de localități și este considerată unul dintre cele mai importante proiecte de infrastructură energetică din Republica Moldova.
Proiectul este realizat în cadrul Programului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea totală a investiției este de 61 de milioane de euro, dintre care aproximativ 27 de milioane de euro sunt destinate construcției liniei electrice.
